Comment estimer la durée d'une tâche : méthodes et conseils pratiques
- Une estimation de durée est une prévision raisonnée du temps nécessaire pour une tâche dans des conditions données. Ce n'est pas une promesse à la minute, mais un chiffrage utile pour planifier et annoncer un délai crédible.
- Distinguez trois choses : la durée de travail (effort réel), le délai calendrier (du début à la fin) et le temps d'attente (validations, retours, dépendances).
- Estimez en cinq étapes : clarifier la tâche, la découper en sous-tâches, chiffrer chaque partie, ajouter les aléas et dépendances, puis comparer l'estimé au réel.
- Notez toujours vos hypothèses et suivez l'écart entre prévu et réel. C'est ce qui rend les estimations suivantes plus fiables, sans viser une précision parfaite.
Beaucoup d'équipes savent suivre des tâches, mais voient quand même leurs délais déraper. La cause est rarement la vitesse d'exécution : c'est une estimation faite trop vite, sur le meilleur scénario. Voici une méthode simple et réutilisable pour estimer la durée d'une tâche avec plus de justesse.
Pourquoi vos estimations tombent trop court dès le départ ?
Une mauvaise estimation ne crée pas qu'un petit décalage. Elle dérègle le planning, surcharge la personne qui exécute, décale les autres sujets du backlog et abîme la confiance dans l'équipe.
Quand une tâche annoncée à 2 heures en prend 6, tout ce qui s'est organisé autour devient fragile : réunion fixée trop tôt, validation demandée en urgence, autre dossier repoussé.
Les débutants sous-estiment souvent parce qu'ils imaginent surtout le moment où ça avance, pas tout ce qu'il y a autour : chercher des informations, attendre une réponse, reformuler une demande floue, corriger après retour, relire, faire valider. Sur le papier, ces phases paraissent secondaires. En réalité, elles prennent une part importante du temps.
Il y a aussi un biais classique : sans repères, on se base sur le meilleur scénario. On suppose que le brief est complet, que les outils fonctionnent, que le collègue répond vite et qu'aucune urgence ne tombe dans la journée. Ça arrive rarement.
Le point clé : un délai ne dérape pas seulement à cause du travail lui-même, il dérape surtout à cause de tout ce qui l'entoure et qui n'a pas été chiffré.

Qu'est-ce qu'une estimation de durée de tâche ?
Une estimation de durée est une prévision raisonnée du temps nécessaire pour réaliser une tâche dans certaines conditions. Ce n'est pas une promesse exacte à la minute, mais un chiffrage utile pour organiser le travail, prioriser et annoncer un délai crédible.
Trois notions sont souvent mélangées, alors qu'elles ne disent pas la même chose :
- La durée de travail : le temps réellement passé à produire, analyser, rédiger, configurer ou corriger (l'effort).
- Le délai calendrier : le temps entre le début et la fin sur le calendrier. Une tâche de 4 heures d'effort peut s'étaler sur 3 jours.
- Le temps d'attente : validation, retour client, disponibilité d'un fichier, réponse d'un manager, passage à une autre équipe.
Cette distinction évite un malentendu fréquent. Dire « ça prend une demi-journée » peut vouloir dire 4 heures d'effort réel, ou « ce sera fini demain » parce qu'il manque encore une validation. Ce n'est pas pareil.
En gestion de projet, l'estimation sert à charger les ressources, ordonner les priorités, planifier les livrables et détecter les risques de retard. À l'échelle individuelle, elle aide à construire une journée réaliste et à éviter de surpromettre.
Calculateur d'estimation de tâches + feuille de marges
Saisissez votre adresse e-mail pour recevoir un guide complet, étape par étape
Pourquoi le processus d'estimation se casse souvent ?
Le point de rupture le plus courant, c'est le flou sur le périmètre. Si la tâche est formulée comme « préparer le support » ou « faire le reporting », chacun y met ce qu'il veut. Certains comptent la seule production, d'autres incluent la collecte, les échanges, la mise en forme et la validation.
Deuxième cause : des étapes disparaissent parce qu'elles semblent évidentes. Or ce sont souvent elles qui mangent le temps : ouvrir les bons accès, retrouver la dernière version, tester, relire, intégrer un retour, reformater un document parce que le modèle a changé.
Les interruptions pèsent aussi. Une tâche prévue sur 2 heures peut s'étaler sur la journée si des messages urgents, une réunion ajoutée tardivement ou un incident la coupent. Le temps perdu inclut le temps de reprise.
Ajoutez les dépendances et l'estimation devient fragile. Si votre travail dépend d'un brief, d'un export de données, d'une validation juridique ou d'un arbitrage, vous ne maîtrisez plus toute la durée. Même avec une charge faible, le délai peut exploser.
Chez les nouveaux collaborateurs, le biais d'optimisme est encore plus visible. Ils connaissent mal les points de friction et les circuits de validation, donc ils estiment la tâche idéale, pas la tâche telle qu'elle se passe vraiment.
Sans données passées, chaque estimation devient un pari. Si personne ne sait combien de temps prend en moyenne une note client ou un ticket standard, le planning repose sur des impressions.

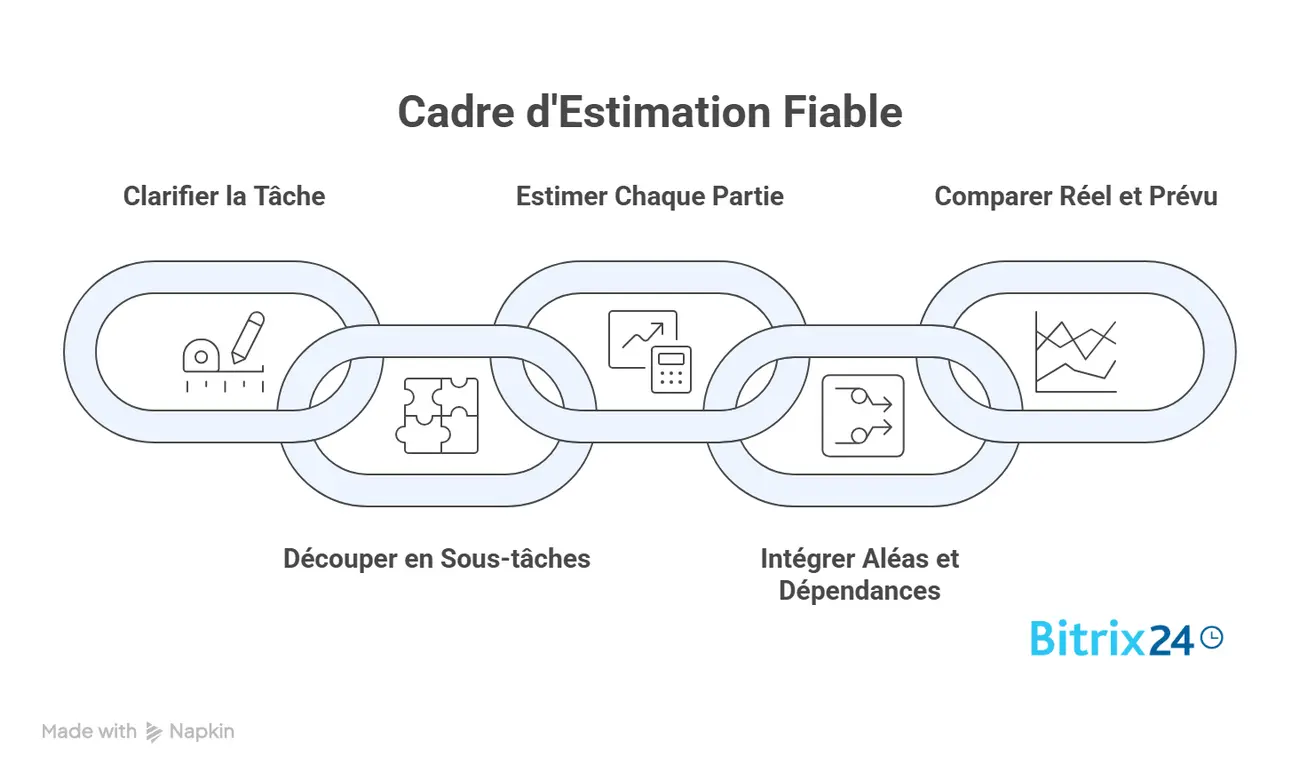

Étape 1 : clarifier précisément la tâche à réaliser
Avant de chiffrer, verrouillez ce qu'on attend exactement. Une tâche bien définie tient en quelques éléments : un livrable, un niveau de qualité, une date cible et un destinataire.
« Préparer le reporting commercial » est trop vague. « Produire le reporting hebdomadaire des ventes France au format PowerPoint, avec 5 KPI, commentaires sur les écarts et validation du directeur commercial avant jeudi 16h » est déjà estimable.
Précisez ensuite ce qui est inclus et exclu. La tâche couvre-t-elle la collecte des données ? La mise en forme ? Les commentaires d'analyse ? Les échanges avec le terrain ? Sans cette liste, chacun suppose des choses différentes.
Vous pouvez formaliser le cadre dans un mini bloc de travail :
- Livrable attendu : ce qui doit exister à la fin.
- Niveau de finition : brouillon, version interne, version client, version validée.
- Date cible : quand la tâche doit être prête, pas seulement commencée.
- Inclus / exclu : ce que la tâche couvre réellement.
- Validateur : qui donne le feu vert final.
Vérifiez aussi les prérequis : accès, documents, brief, règles de validation, informations amont. Si un élément manque, ajoutez-le comme sous-tâche ou signalez que l'estimation dépend de sa disponibilité.
Beaucoup de retards viennent d'ici. La tâche semble simple, mais personne n'a confirmé le format attendu ou la source des données. On commence quand même, puis on refait une partie après retour. Ce n'est pas un problème de vitesse, mais de cadrage.
Étape 2 : découper la tâche en sous-tâches concrètes
Une estimation devient plus fiable dès qu'on arrête de raisonner en bloc. Découpez la tâche en actions observables, assez petites pour être chiffrées, sans créer 25 lignes inutiles.
Une bonne sous-tâche décrit une action précise : collecter les données CRM, vérifier les anomalies, rédiger la synthèse, intégrer les retours, préparer la version finale. « Avancer sur le dossier » n'aide pas : c'est un statut, pas une unité de travail.
Le découpage doit faire apparaître au moins quatre zones quand elles existent : préparation, exécution, relecture, retours éventuels. Beaucoup de gens estiment seulement l'exécution, alors que la préparation et les reprises font souvent déraper la durée totale.
Exemple de découpage pour une note interne :
- Relire le brief et rassembler les sources.
- Extraire les données utiles.
- Rédiger une première version.
- Relire et corriger.
- Envoyer pour validation.
- Intégrer les retours si nécessaire.
Ce niveau de détail suffit pour une tâche simple ou moyenne. Trop bas, l'exercice devient lourd. Trop haut, vous retombez dans l'approximation globale. Un outil de gestion de tâches qui gère les sous-tâches et les checklists aide à garder ce découpage lisible plutôt que dispersé dans des notes.
Un signal utile : si une sous-tâche contient « et », elle cache souvent deux actions. « Collecter les chiffres et rédiger le commentaire » mérite d'être séparé, car les deux parties n'ont ni les mêmes risques, ni les mêmes dépendances.

Étape 3 : estimer chaque sous-tâche avec une méthode simple
Une fois la tâche découpée, estimez chaque sous-partie avec une méthode légère. Trois approches suffisent dans la plupart des cas.
L'estimation par analogie compare avec une tâche déjà réalisée. Si la dernière mise à jour d'un dashboard équivalent a pris 1h30, vous avez un point de départ, à condition que le contexte soit proche.
La fourchette est utile quand l'incertitude est moyenne. Au lieu d'annoncer « 2 heures », vous dites « entre 2 et 3 heures ». C'est plus honnête et plus exploitable qu'un chiffre précis mais fragile.
La méthode des trois points est pratique dès qu'il y a de la variabilité. Vous notez un scénario bas (tout se passe bien), un scénario probable et un scénario haut (ça se complique). Par exemple, pour « intégrer les retours » : 15 minutes si ce sont des corrections mineures, 45 minutes en général, 1h30 si la structure doit être reprise.
Mise en garde sur les trois points : ne prenez pas mécaniquement la moyenne des trois chiffres. Si le risque est faible, retenez le scénario probable ; s'il est élevé, pondérez vers le scénario haut. La moyenne pondérée classique (inspirée de la méthode PERT) donne plus de poids au cas probable, mais reste une convention à adapter à votre contexte, pas une règle absolue.
L'important est d'attribuer un temps à chaque sous-tâche, pas seulement un total final. L'estimation devient plus lisible et plus facile à corriger. Si quelqu'un challenge le chiffrage, la discussion portera sur une partie précise, pas sur un total lancé au hasard.
Quand une zone reste incertaine, ajoutez une hypothèse claire : « estimation valable si les données sont déjà consolidées » ou « hors refonte complète après validation ». Cette précision évite de transformer un chiffrage conditionnel en engagement ferme.
Étape 4 : intégrer les aléas, les dépendances et les temps non productifs
Une estimation brute est rarement exploitable telle quelle. Ajoutez ce qui ne produit pas directement le livrable mais rallonge la durée réelle : interruptions, changements de priorité, réunions, validations, temps d'attente, reprises.
La marge ne sert pas à gonfler l'estimation. Elle représente le travail dans des conditions normales. Si votre journée est morcelée ou qu'un prestataire répond sous 24 heures, ce n'est pas un imprévu : c'est le fonctionnement réel.
Concrètement, intégrez trois catégories :
- Les aléas d'exécution : interruption, correction imprévue, changement léger de brief.
- Les dépendances : attente d'un retour, d'un arbitrage, d'une donnée externe.
- Les temps de contexte : réunion de cadrage, point de suivi, reprise après coupure.
Exemple chiffré : une tâche de 2 heures d'effort réel qui exige une validation externe sous 24 heures aura un délai total d'environ 1,5 jour, pas de 2 heures. L'effort n'a pas bougé, mais le temps d'attente fixe l'engagement que vous pouvez prendre.
|
Tâche |
Durée de travail (effort) |
Temps d'attente |
Délai calendrier réaliste |
|
Corriger un visuel simple |
30 min |
Aucun |
30 min |
|
Note interne avec relecture |
2 h |
Validation manager sous 24 h |
1,5 jour |
|
Reporting mensuel à valider |
4 h |
Données + validation direction |
2 à 3 jours |
Comment le lire : la colonne effort reste stable, mais le temps d'attente fait varier le délai que vous pouvez réellement annoncer. Ces durées sont des exemples illustratifs, à remplacer par vos propres mesures.
La complexité doit aussi faire bouger l'estimation. Une tâche connue, avec un process stable et peu d'intervenants, se chiffre plus serré. Dès qu'il y a plusieurs validateurs, un contenu sensible, un outil peu fiable ou des consignes changeantes, élargissez.
L'autonomie compte également. Un junior sur une tâche nouvelle aura souvent besoin de temps de vérification, de questions ou de reprise. Ce n'est pas un défaut, mais un paramètre normal d'estimation.
Ne mélangez pas tout dans un seul chiffre final. Séparez le temps de production et le délai total. C'est souvent ce qui évite une tension inutile avec les parties prenantes. Un planning visuel qui distingue durée et dépendances, comme un diagramme de Gantt, aide à voir où le délai s'allonge alors que l'effort reste stable.
Étape 5 : valider, comparer et améliorer ses estimations dans le temps
Une estimation n'est pas finie quand vous avez un chiffre. Elle devient utile quand vous la confrontez à un historique, à un regard externe et au temps réel une fois la tâche terminée.
Commencez par comparer avec des tâches similaires déjà faites. Même un historique imparfait vaut mieux qu'une impression. Si vos trois dernières mises à jour de présentation ont pris entre 2h30 et 4h, annoncer 1h15 sur un sujet proche mérite vérification.
Quand l'enjeu est important, faites relire l'estimation par un collègue pour repérer un angle mort : étape oubliée, dépendance externe, habitude d'équipe que vous ne connaissez pas encore. C'est particulièrement utile pour les nouveaux arrivants.
Ensuite, suivez l'écart entre prévu et réel. Une colonne « estimé », une colonne « réel » et une note sur la cause de l'écart suffisent. Au bout de quelques semaines, des motifs reviennent : validations plus longues, collecte mal évaluée, interruptions sous-estimées.
C'est aussi ce que facilitent les fonctions de suivi du temps : avec les minuteurs et les rapports de tâches d'un outil comme Tâches et Projets de Bitrix24, vous pouvez comparer le temps estimé au temps réellement passé et nourrir vos prochaines estimations avec des données concrètes plutôt que des souvenirs.
Un mini cycle d'amélioration peut ressembler à ça :
- Estimer la tâche avec des hypothèses explicites.
- Réaliser la tâche en suivant le temps passé.
- Comparer prévu et réel.
- Noter la cause principale de l'écart.
- Ajuster la prochaine estimation sur cette base.
Après quelques itérations, les estimations deviennent moins fragiles. Pas parfaites, mais nettement plus utiles pour planifier sans se raconter d'histoire.
Les erreurs fréquentes et comment fiabiliser à l'échelle d'une équipe
Certaines erreurs reviennent tout le temps : oublier la relecture, ignorer une validation, confondre effort et délai, ne pas noter ses hypothèses. Ces détails suffisent à rendre une estimation inutilisable.
Autre piège : annoncer un temps unique alors que la tâche dépend d'un élément externe. Si le livrable attend un retour client, un arbitrage produit ou une extraction d'une autre équipe, dites-le explicitement.
Ne pas documenter les hypothèses pose aussi problème. Quelques jours plus tard, personne ne se souvient si l'estimation incluait les corrections, la mise en forme finale ou un second tour de validation.
Pour fiabiliser à l'échelle d'une équipe, standardisez un minimum :
- des catégories de tâches récurrentes ;
- un historique des durées réelles ;
- un format commun pour noter périmètre, hypothèses et dépendances ;
- une revue régulière des écarts marquants.
Un tableau partagé peut suffire si tout le monde l'utilise de la même façon. Pour des tâches plus nombreuses, plusieurs validateurs ou un suivi du réel automatisé, un outil de gestion de projet devient plus fiable qu'un fichier isolé.
Cette base évite que chaque nouveau collaborateur reparte de zéro. Elle réduit aussi les écarts entre personnes sur des tâches comparables.
Planifiez des tâches plus réalistes
Avec Bitrix24, découpez les tâches, suivez le temps réel et visualisez les dépendances pour des délais plus fiables.
Essayer gratuitementFAQ : estimer la durée d'une tâche
Comment estimer sans historique ?
Découpez finement, demandez un avis à quelqu'un qui connaît le sujet et travaillez en fourchette plutôt qu'avec un chiffre unique.
Quel outil utiliser pour estimer ses tâches ?
Un tableur, un outil de gestion de projet ou un template de tâches suffit. L'outil compte moins que la discipline sur le découpage, les hypothèses et le suivi du réel.
Quelle marge ajouter à une estimation ?
Il n'existe pas de pourcentage universel. À titre indicatif, beaucoup d'équipes ajoutent de l'ordre de 10 à 15% sur une tâche bien connue et stable, et plutôt 20 à 30% quand le périmètre est mouvant ou les dépendances nombreuses. Ces fourchettes sont des repères de bon sens, pas une norme : ajustez-les selon votre contexte et votre historique réel.
Comment gérer une tâche interrompue ?
Comptez séparément le temps déjà passé, le reste à faire et le coût de reprise. La reprise après coupure est rarement gratuite.
Quand faut-il réestimer une tâche ?
Dès que le périmètre change, qu'une dépendance se bloque, qu'un niveau de qualité supérieur est demandé ou qu'un retour important modifie le travail.
Quelle différence entre durée de travail et délai calendrier ?
La durée de travail est l'effort réel passé sur la tâche. Le délai calendrier ajoute les temps d'attente et les autres priorités. Une tâche de 4 heures d'effort peut prendre 3 jours de délai calendrier.
Faut-il estimer en heures ou en jours ?
Estimez les sous-tâches en heures pour rester précis, puis convertissez en jours pour communiquer un délai. Annoncer un délai en jours sans avoir chiffré l'effort en heures est la source d'erreur la plus courante.
À retenir : une estimation fiable ne vient pas d'un chiffre lancé d'instinct, mais d'un périmètre clair, d'un découpage simple, d'hypothèses notées et d'une comparaison régulière avec le réel.
Pour démarrer, ne visez pas la précision parfaite. Clarifiez le livrable, découpez en sous-tâches, estimez chaque partie, ajoutez les temps d'attente et les aléas, puis comparez au réel une fois terminé.
